<個別受注生産改善前チェック事項>
ティー・ピー・ジット研究所

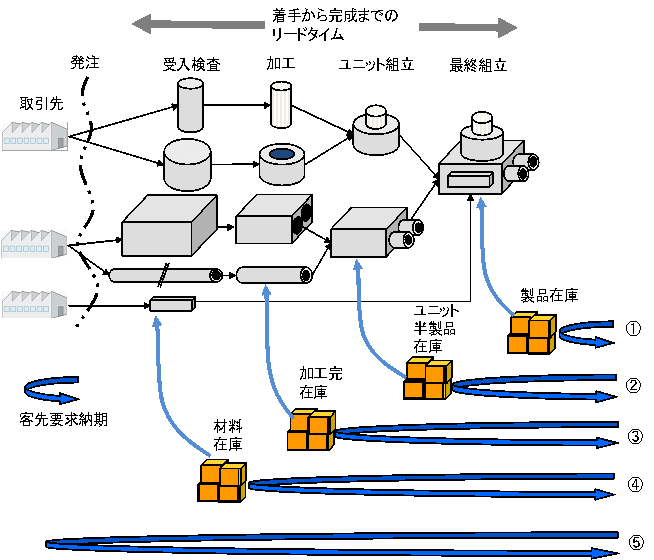

客先要求リードタイム(以下 LTと略記)が3か月で、自社の調達 LT が1.5か月、着手から完成検査までの LT
が1.5カ月であれば、在庫を保有する必要はありません。
客先要求 LTが2ヵ月である場合、自社で3ヶ月かかる場合は、ライバル企業に受注を取られるリスクが増えます。
ライバル企業との競争を考えて、自社で部材の調達 LT を短縮できない場合は、先行手配する必要があります。
また、社内生産においても同様、先行手配せざるを得ない場合もあります。
各種 LTは、調達改善、適正調達先の選定、調達先の教育指導、設計改善、社内現場改善などに比例します。
